第三批光伏發電領跑基地公布:應用領跑者強者愈強,技術領跑者N型更具機會

2017-12-01 15:51:29 太陽能發電網
  11月30日,國家能源局正式公布了2017年度(第三批)領跑者計劃的基地安排、基地規模與后續落實計劃的時間表。   中國國家能源局正式公布了2017年度(第三批)領跑者計劃的基地安排、基地規模與后續落實計劃的時間表,預計2018年底將有5GW的應用領跑者計劃并網,而1.5GW的技術領跑者則被要求在20
  11月30日,國家能源局正式公布了2017年度(第三批)領跑者計劃的基地安排、基地規模與后續落實計劃的時間表。

  中國國家能源局正式公布了2017年度(第三批)領跑者計劃的基地安排、基地規模與后續落實計劃的時間表,預計2018年底將有5GW的應用領跑者計劃并網,而1.5GW的技術領跑者則被要求在2019年6月30日并網。集邦咨詢新能源研究中心(EnergyTrend)統整相關訊息,供各界參考。

  第三批領跑者計劃效率標準

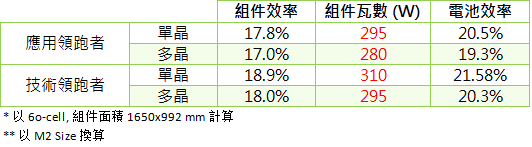

  第三批領跑者計劃分成「應用領跑者」與「技術領跑者」,各自適用的效率門坎如下:
  領跑者計劃實際上僅制定組件瓦數的門坎,因此業者除了在電池技術上提升外,亦可透過半切、雙面電池等技術來撐高瓦數表現。

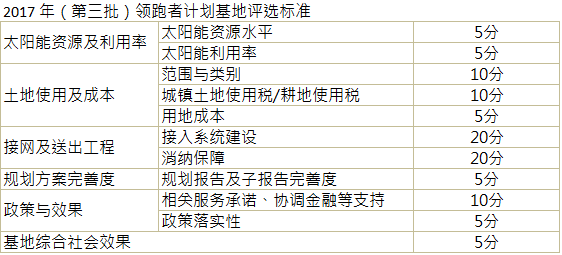

  領跑者計劃基地評分標準與評選結果

  領跑者計劃基地不分應用與技術領跑者,競標的評分標準如下:

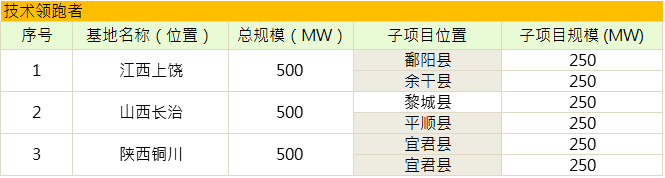

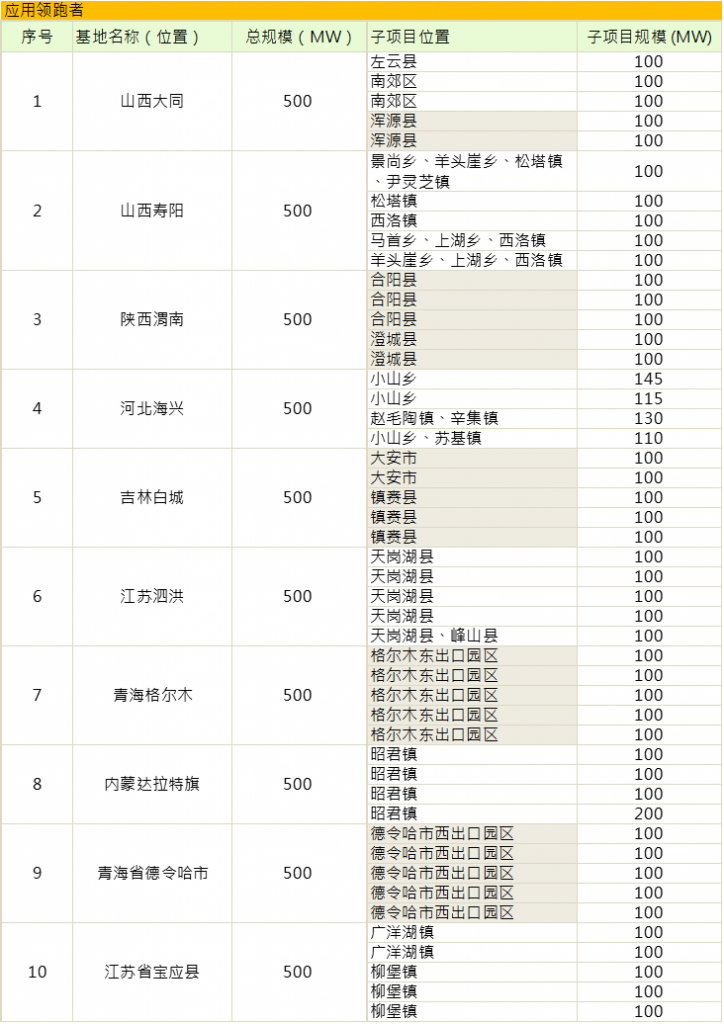

  最后評選出來的基地共有13個,包括10個應用領跑者基地(共5GW)和3個技術領跑者基地(共1.5GW),清單如下:

  以上圖表灰色部分為貧困縣,項目具有貧困意義。

  其中有部份子項目之位置屬于貧困縣,基地具有扶貧效果。在基地評分標準中可取得5 分的“基地綜合社會效果”。

  應用領跑者項目之規模大部分為每個100MW,只有少部分例外。而技術領跑者的每個項目則都是250MW。值得關注的是,國家能源局雖然在“十三五”指標當中為2017~2020分別安排了8GW的領跑者指針,但本次基地實際開出的規模只有6.5GW,且公告信息明確指出《2017年擬建設不超過10個應用領跑基地和3個技術領跑基地》,未來每年實際上會有多少領跑者計劃需求,需要觀察。

  競標與并網時間要求

  應用領跑者與技術領跑者分別適用不同的競標評分標準,其中部份為共通標準,部份為個別標準。配分如下:

  應用領跑者的配分標準中有35分為“上網電價”,是所有評分當中比重最高的。而根據國家能源局所公布的應用領跑者基地之競標門坎規定,參與各基地競標之價格需低于各地 FiT 10~15%(依據各基地要求有別);以山西大同基地為例,競標底價為 RMB 0.675/kWh。另一方面,技術領跑者配分最高的項目是先進技術指針,或可理解為次世代產品之瓦數。

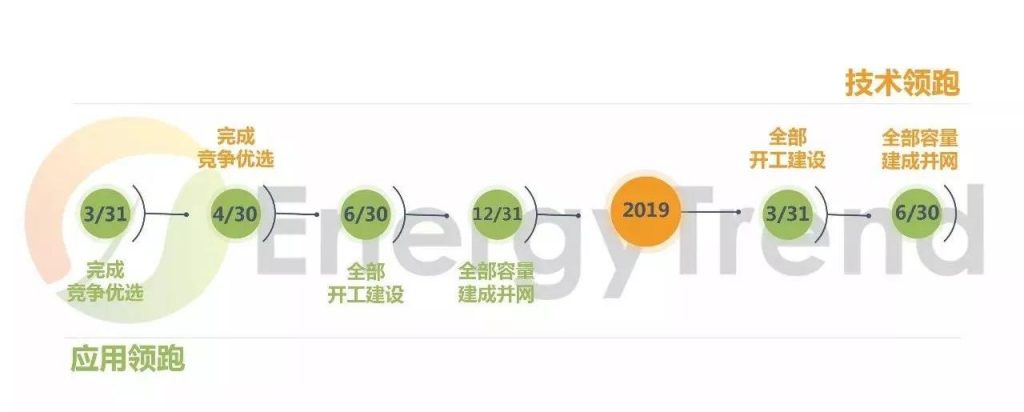

  計劃之落實時間表如下:

  本批5GW的應用領跑者預計將于2018年底并網,1.5GW的技術領跑者則要求在2019/6/30并網。

  分析與短評

  對于業者參與競標與開發的規定,國家能源局通知中對應用領跑者基本不設限制:各企業可任意決定參與競爭之項目數量。這將使成本控制較佳、產品質量較穩定、較具開發經驗的業者享有更多優勢。而對這些業者來說,應用領跑者的門坎已不是問題,預計在上網電價方面會有較激烈的競爭;加上被要求并網的時間是2018年底,因此得標價很可能持續破底。

  而針對技術領跑者,則有以下要求:
  (1) 同一業者不能同時申報競爭同一基地之兩個項目
  (2) 同一業者之同一技術路線最多只能申報競爭不同基地的兩個項目
  (3) 鼓勵光伏技術“百花齊放、百家爭鳴”,支持前沿技術多樣化
  (4) 需確認相關產品尚未進入量產階段,但需確切審核產業化發展計劃與落實程度

  這意味著單一業者必須分散競標不同基地中的子項目,且若業者擁有技術較多元的產品,就能參與更多項目的競標。然而,因技術領跑者基地只有3個,實際上每個業者最多也只能競標3個項目。

  由于此方案鼓勵“未量產化”的多元技術,且開工時間要求在2019/3/31之前,并網期限更落在2019/6/30,距今尚有19個月的時間。競標配分最高者為先進技術指標,而上網電價不計分,這些措施都為目前尚未成熟的次世代技術(如HJT、IBC、MWT等)帶來了曙光。

作者: 來源:EnergyTrend 責任編輯:wutongyufg
