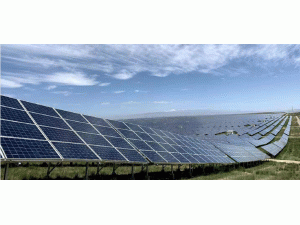

2021年12月27日,中節能甘肅武威太陽能發電有限公司涼州區五期100兆瓦并網光伏發電項目建設施工現場一派火熱繁忙景象:吊車轟鳴、施工車輛往來穿梭,工人有條不紊地打樁、澆筑、安裝……放眼望去,一排排整齊的多晶硅板在陽光下熠熠生輝,為空曠的大地披上了一層波光粼粼的銀甲,在冰天雪地間筑起建設項目的雄偉風姿。中節能涼州區五期10
2021年12月27日,中節能甘肅武威太陽能發電有限公司涼州區五期100兆瓦并網光伏發電項目建設施工現場一派火熱繁忙景象:吊車轟鳴、施工車輛往來穿梭,工人有條不紊地打樁、澆筑、安裝……放眼望去,一排排整齊的多晶硅板在陽光下熠熠生輝,為空曠的大地披上了一層波光粼粼的銀甲,在冰天雪地間筑起建設項目的雄偉風姿。
中節能涼州區五期100兆瓦并網光伏發電項目位于武威市金太陽工業園區,總投資約4.9億元,規劃裝機100兆瓦。項目投產運營后,年均發電量可達1.7億千瓦時,能夠滿足近13萬戶城鄉家庭的用電需求。同時,每年可為國家節約標煤6.12萬噸,減少二氧化碳約16萬噸、煙塵排放量約12噸,還可節約用水,并減少相應的廢水排放和溫排水。該項目的落地實施將推動國家和甘肅省太陽能光伏產業的發展,為清潔新能源的利用和減少溫室氣體排放發揮重要的作用。
“項目于2021年10月開工建設。目前已完成場區平整、圍欄安裝、主變、箱變等建筑工作,地基打孔8920個,澆筑8340個。正在進行110千伏升壓站對側間隔、基礎施工,光伏區支架基礎施工。” 中節能甘肅武威太陽能發電有限公司站長張克玉說,“長期以來,公司在武威市各級政府的大力支持和幫助下,裝機規模持續擴大,實現了快速較好的發展。目前,公司在武威市總裝機規模達199兆瓦,在建項目裝機規模達170兆瓦,實現投資2億元,年利稅達4000萬元,每年可向電網輸送清潔能源3.2億千瓦時。作為中國節能環保集團有限公司下屬子公司,我們將始終踐行讓天更藍、山更綠、水更清,讓生活更美好的使命愿景,進一步發揮央企在開發利用太陽能資源的優勢。”
據了解,隨著項目的建設,意味著武威電站單體裝機達到269兆瓦,對于進一步發揮裝機規模優勢、持續優化當?shù)啬茉唇Y構、有效改善局部生態環境、加快推進綠色低碳轉型發展具有重要意義。
作者:張婷 魏曉瑩 來源:武威日報
