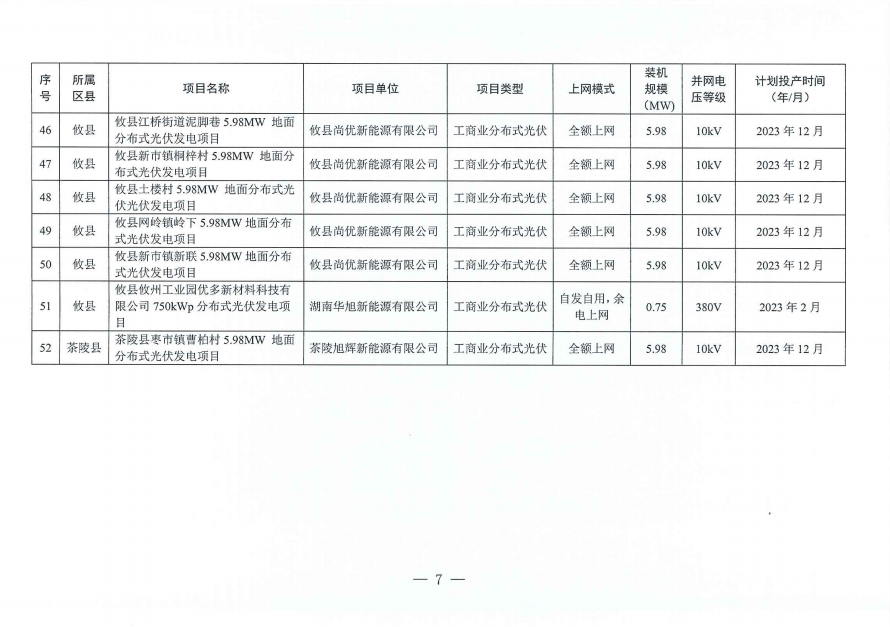

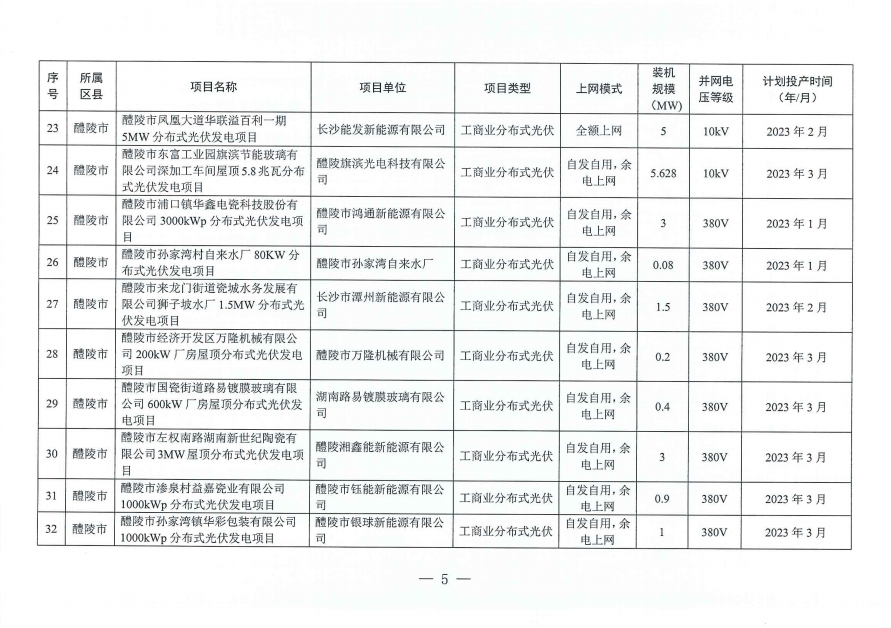

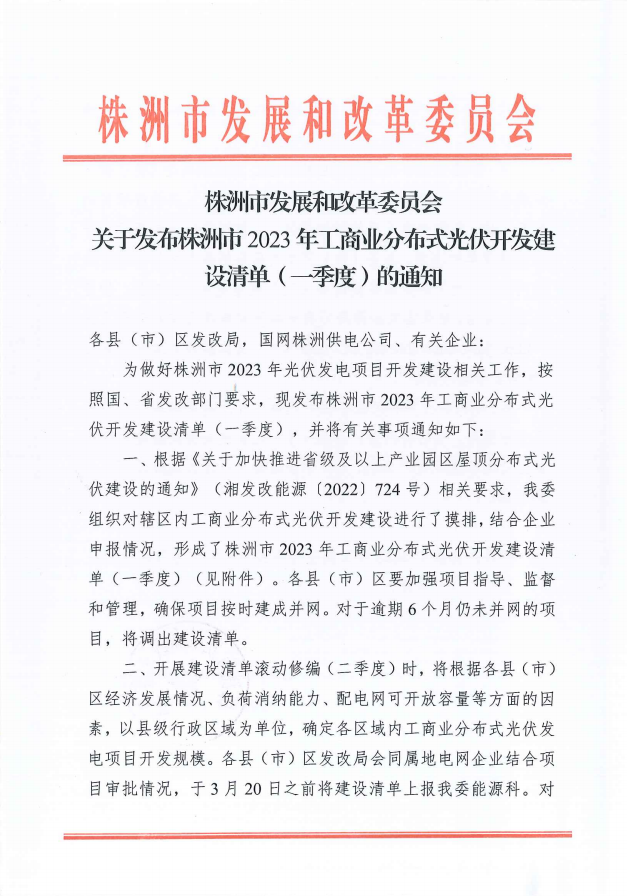

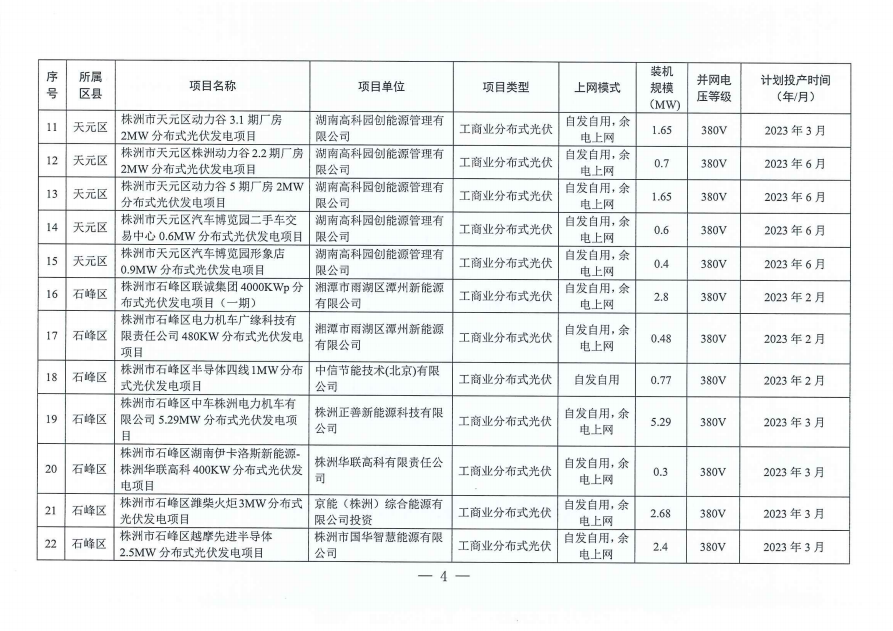

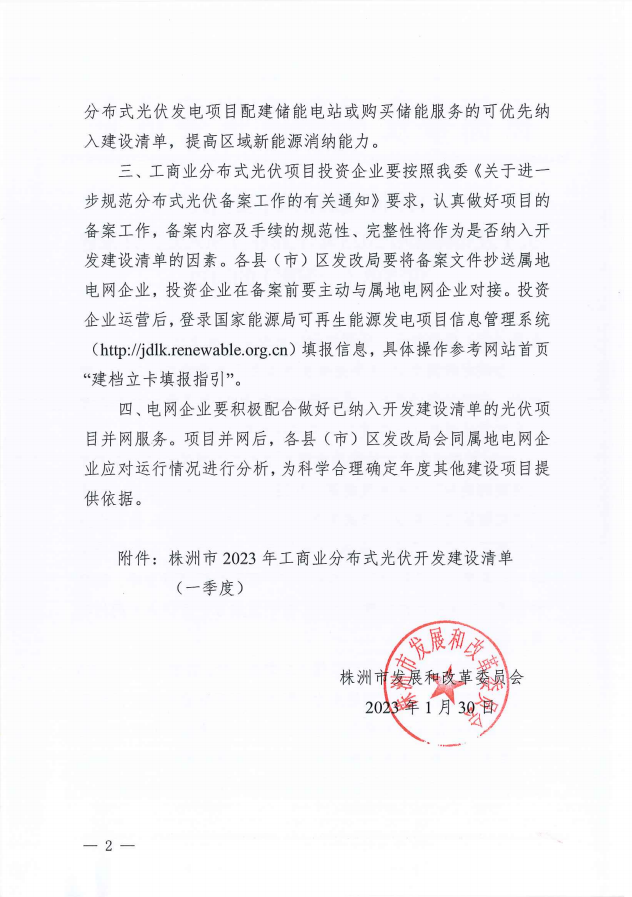

1月31日,湖南株洲市發改委印發關于發布2023年工商業分布式光伏開發建設清單(一季度)的通知,共計52個,規模合計153.341MW,計劃投產時間均在2023年內。通知明確,對于逾期6個月仍未并網的項目,將調出建設清單。
